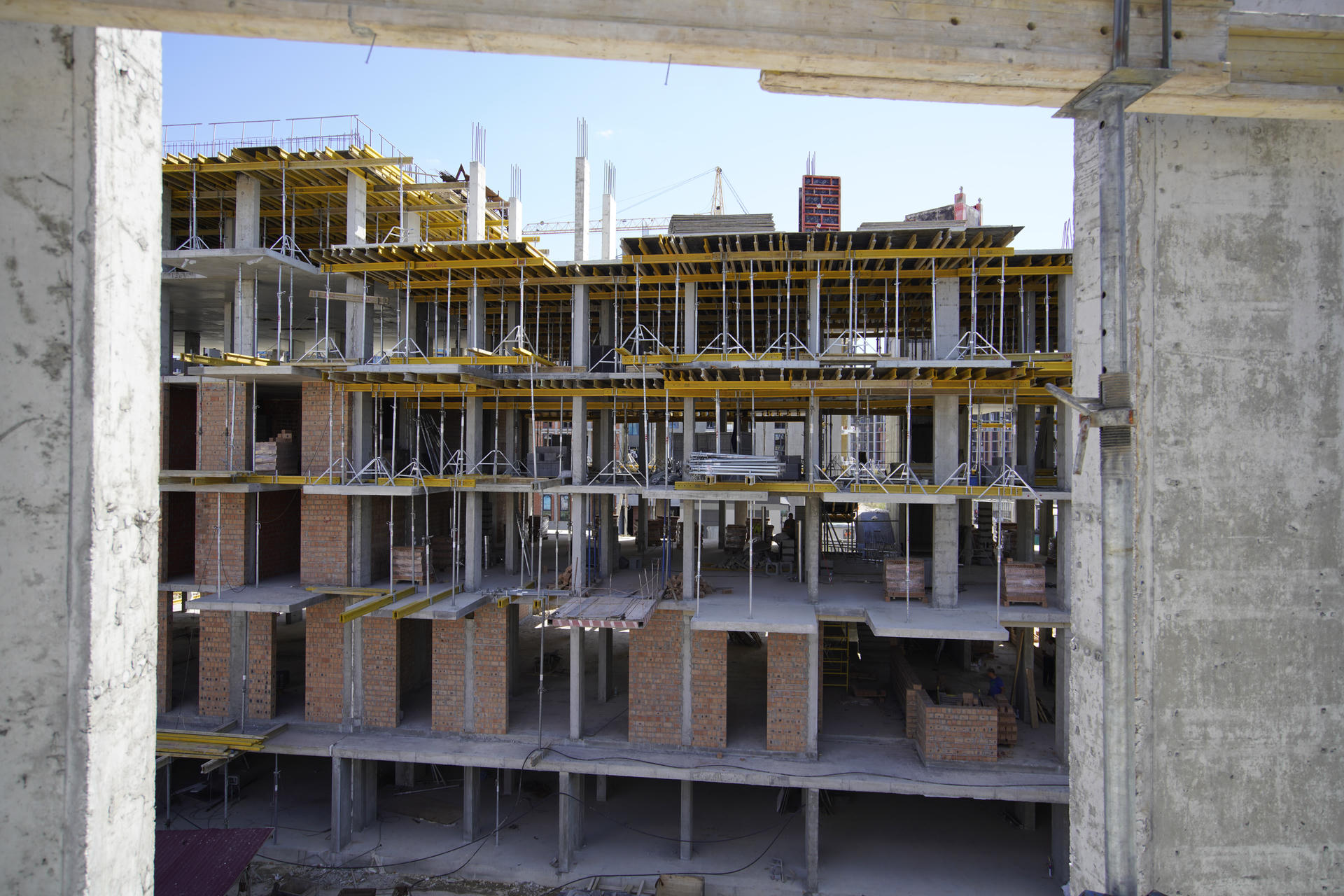

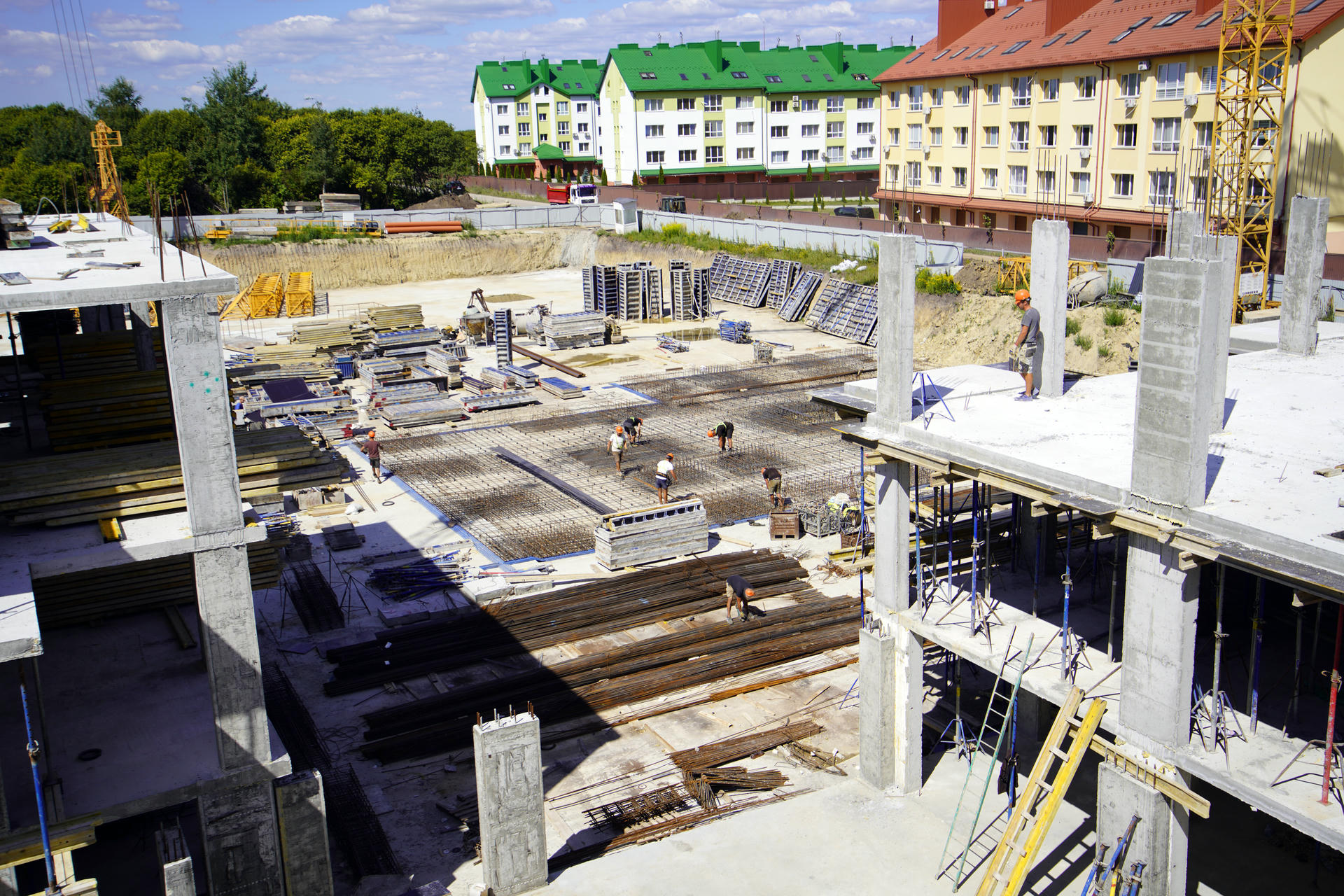

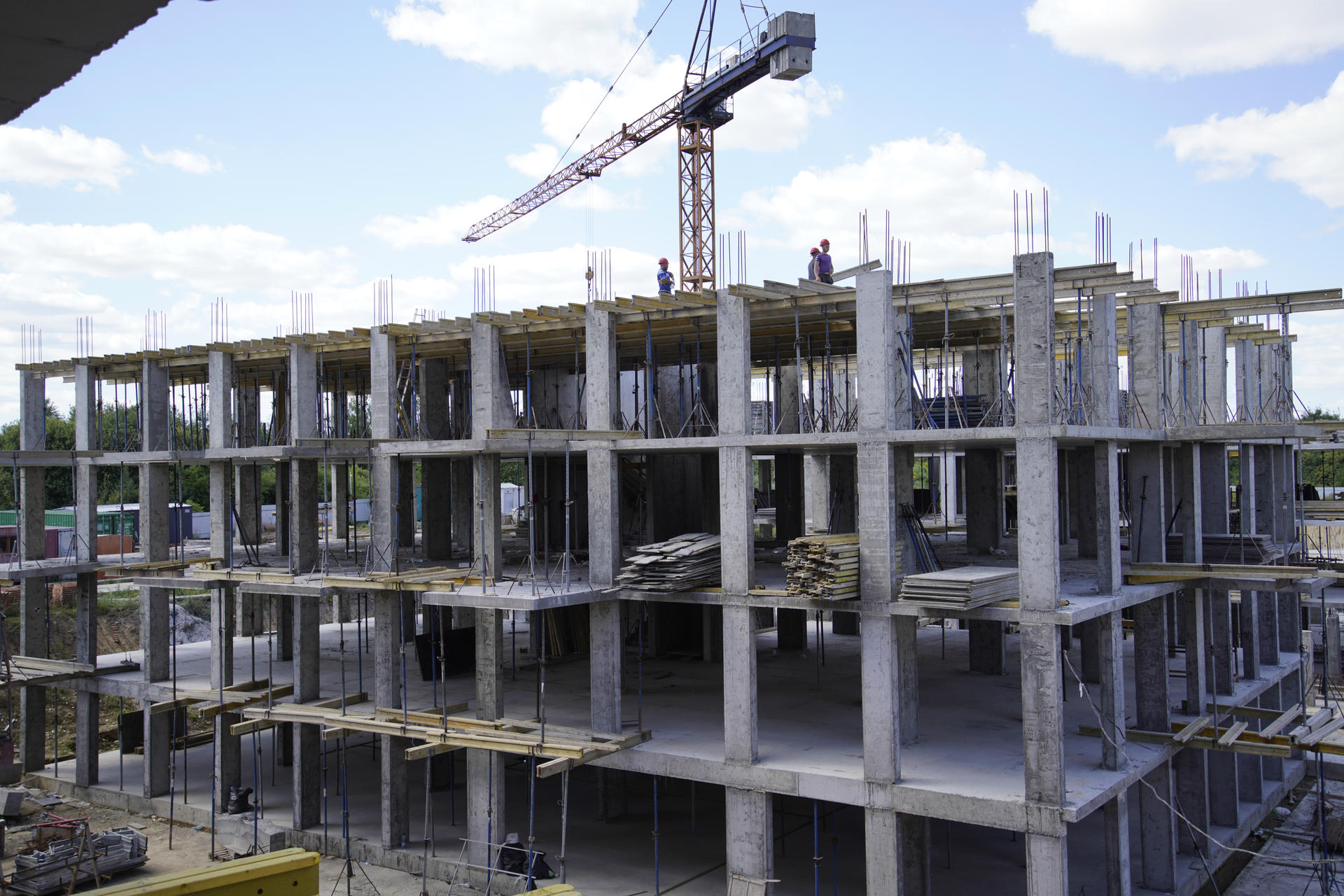

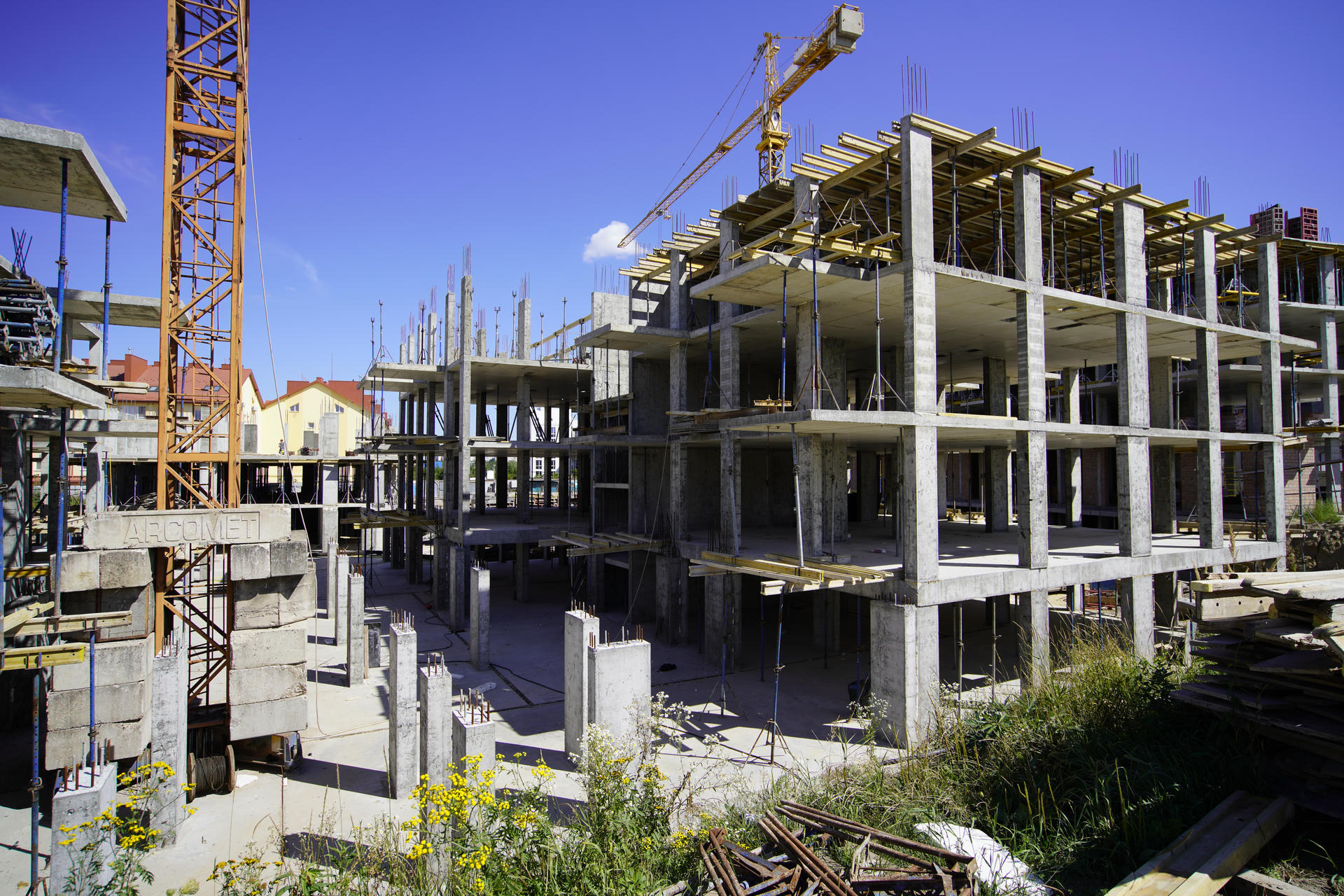

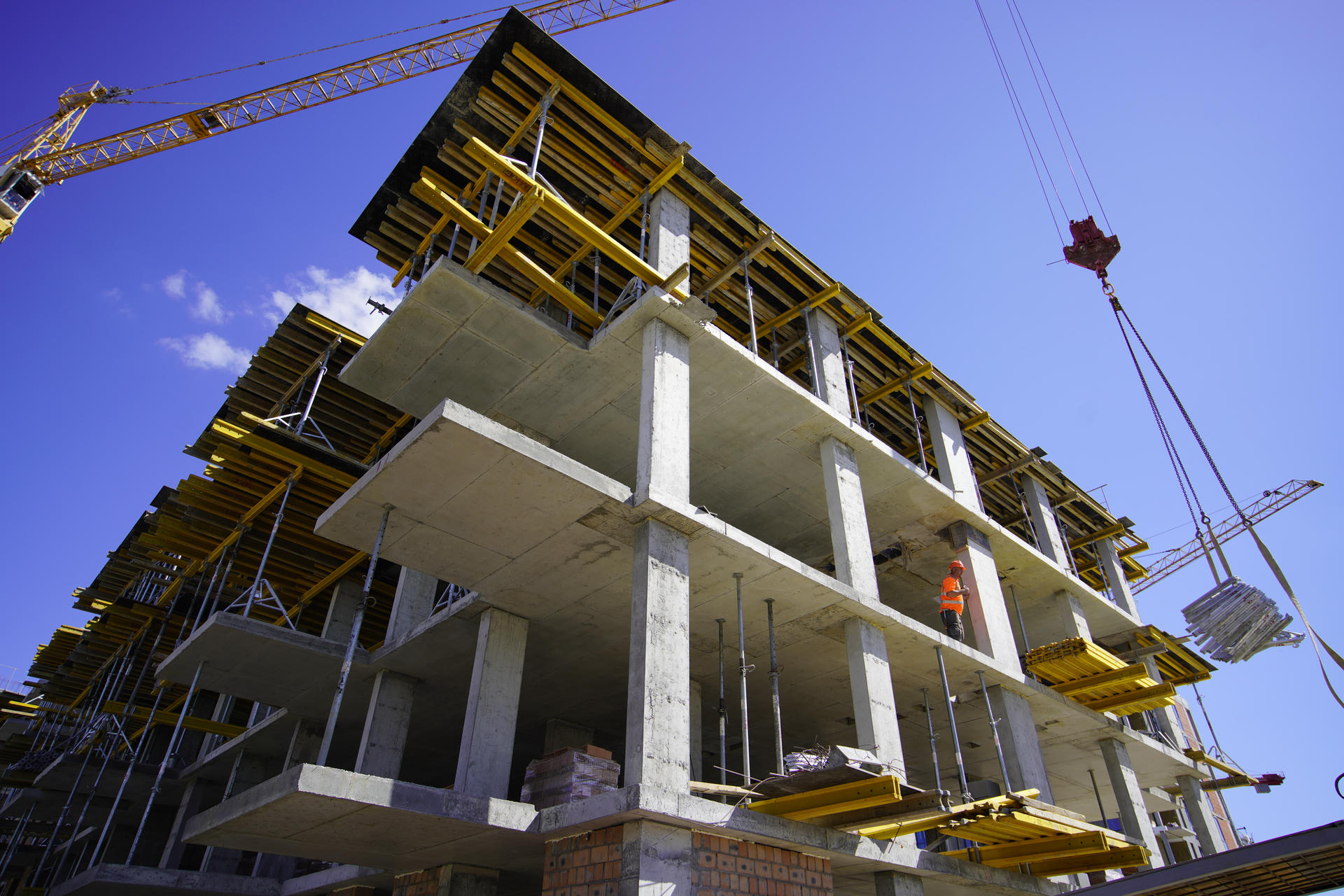

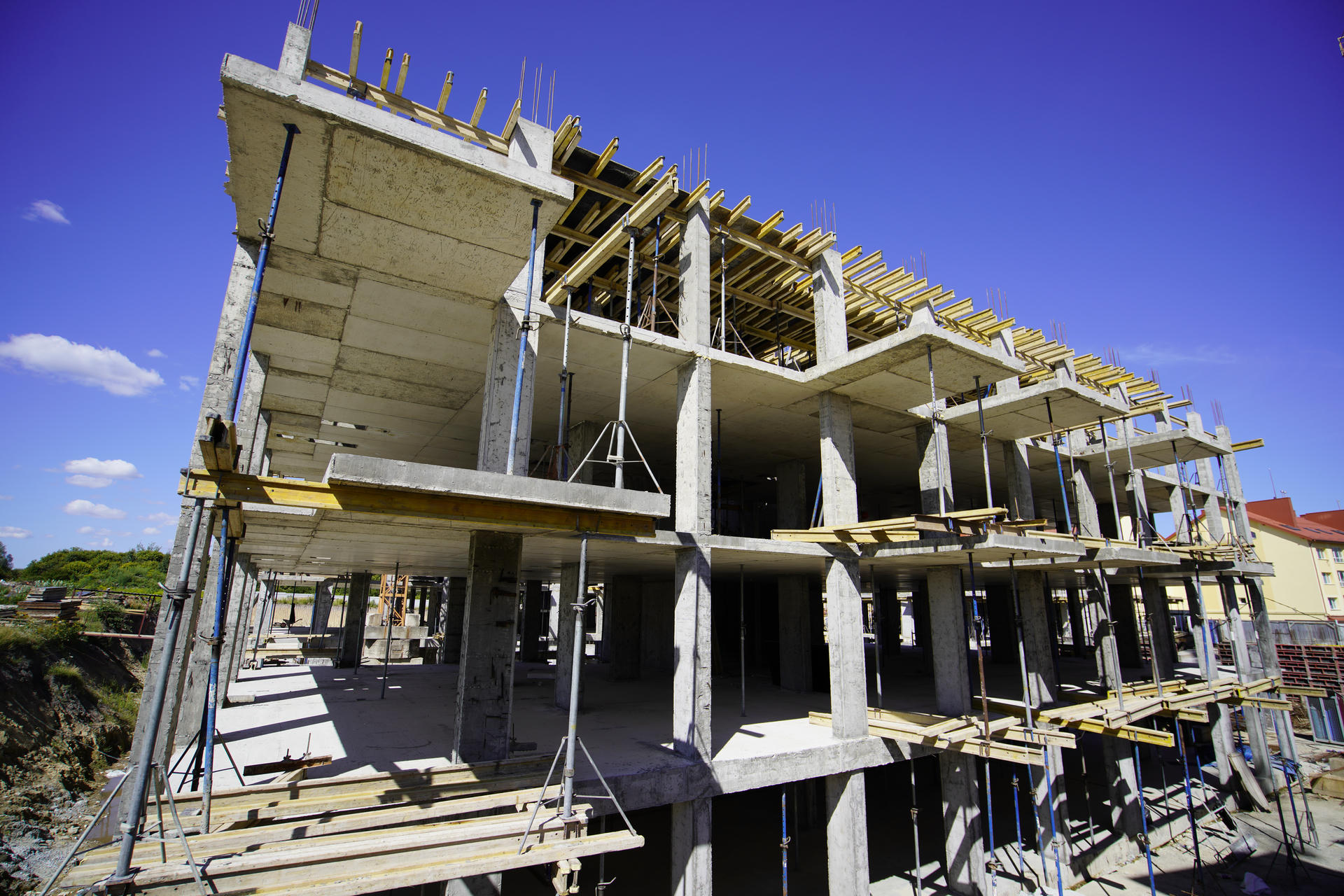

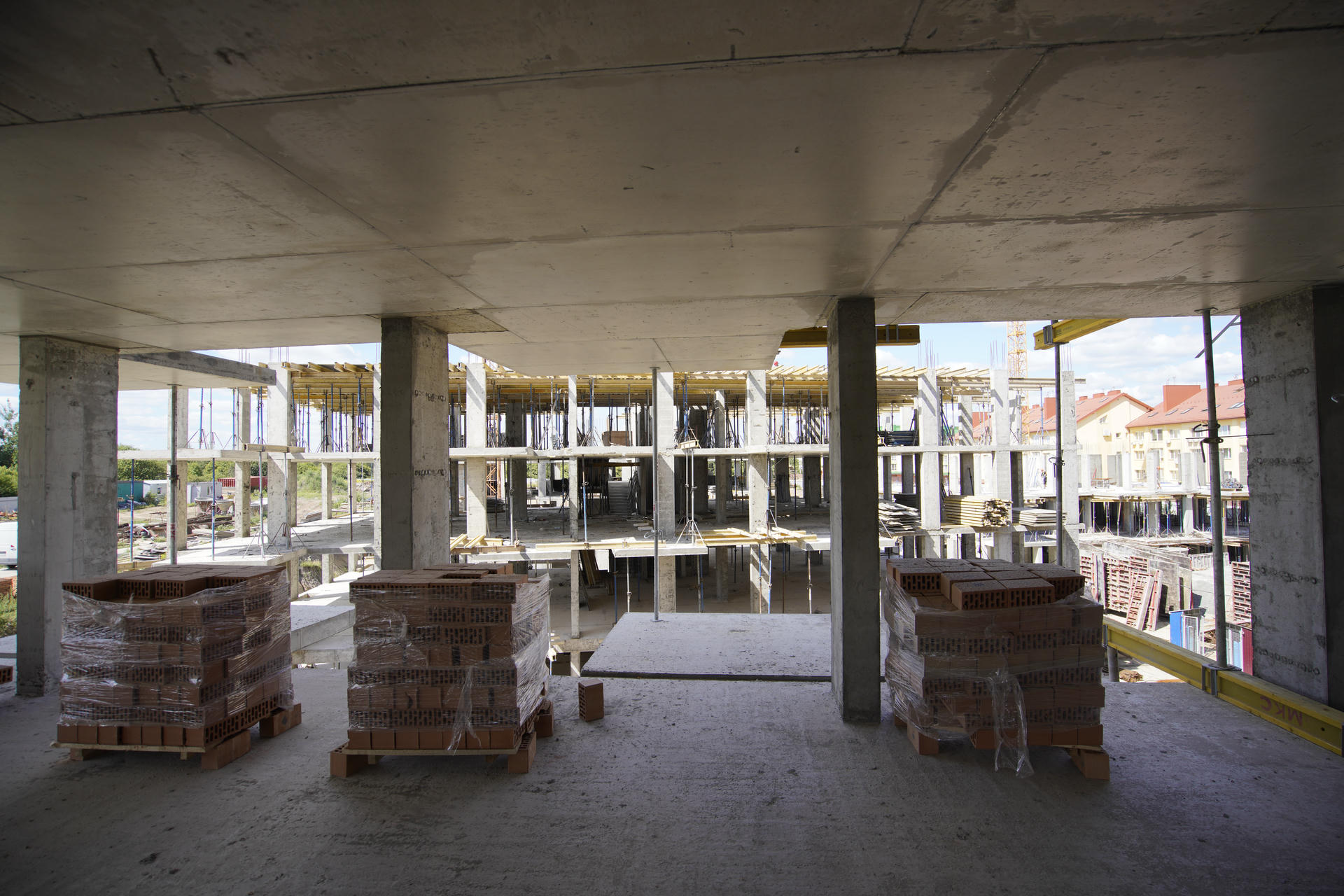

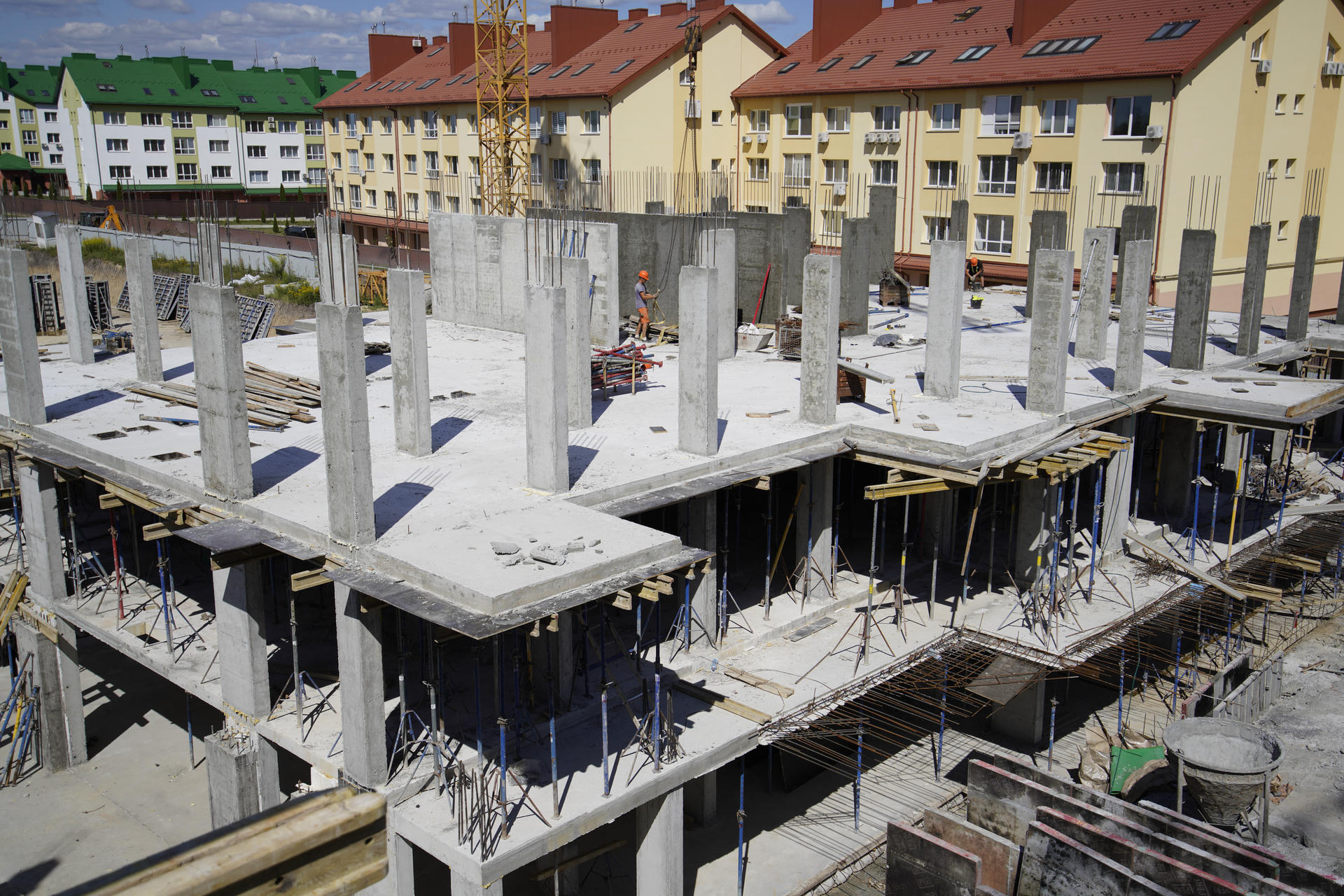

Станом на серпень 2026 року:
Секція А1:
- Завершено влаштування вертикальних конструкцій 1-го поверху;
- Завершено влаштування плити перекриття 2-го поверху;
- Завершено влаштування вертикальних конструкцій 2-го поверху;
- Розпочато роботи по влаштуванню плити перекриття 3-го поверху.
Секція А2:
- Розпочато роботи по влаштуванню плити перекриття 1-го поверху.
Секція А3:
- Завершено влаштування вертикальних конструкцій 5-го поверху;
- Завершено влаштування плити перекриття над 5-м поверхом;
- Виконується мурування внутрішніх стін та перегородок 3-го поверху;
- Виконується влаштування вентканалів та СКД на 2-4 поверхах;
- Виконується мурування зовнішніх стін 1-го поверху.
Секція А4:
- Завершено влаштування плити перекриття 5-го поверху;
- Виконується влаштування вертикальних конструкцій 5-го поверху;
- Виконується влаштування вентканалів та СКД на 2-3 поверхах;
- Виконується мурування зовнішніх стін 1-го поверху.
Секція А5:
- Завершено влаштування вертикальних конструкцій 3-го поверху;
- Розпочато роботи по влаштуванню плити перекриття 4-го поверху.
Секція А6:
- Завершено влаштування плити перекриття 3-го поверху;
- Виконується влаштування вертикальних конструкцій 3-го поверху.
