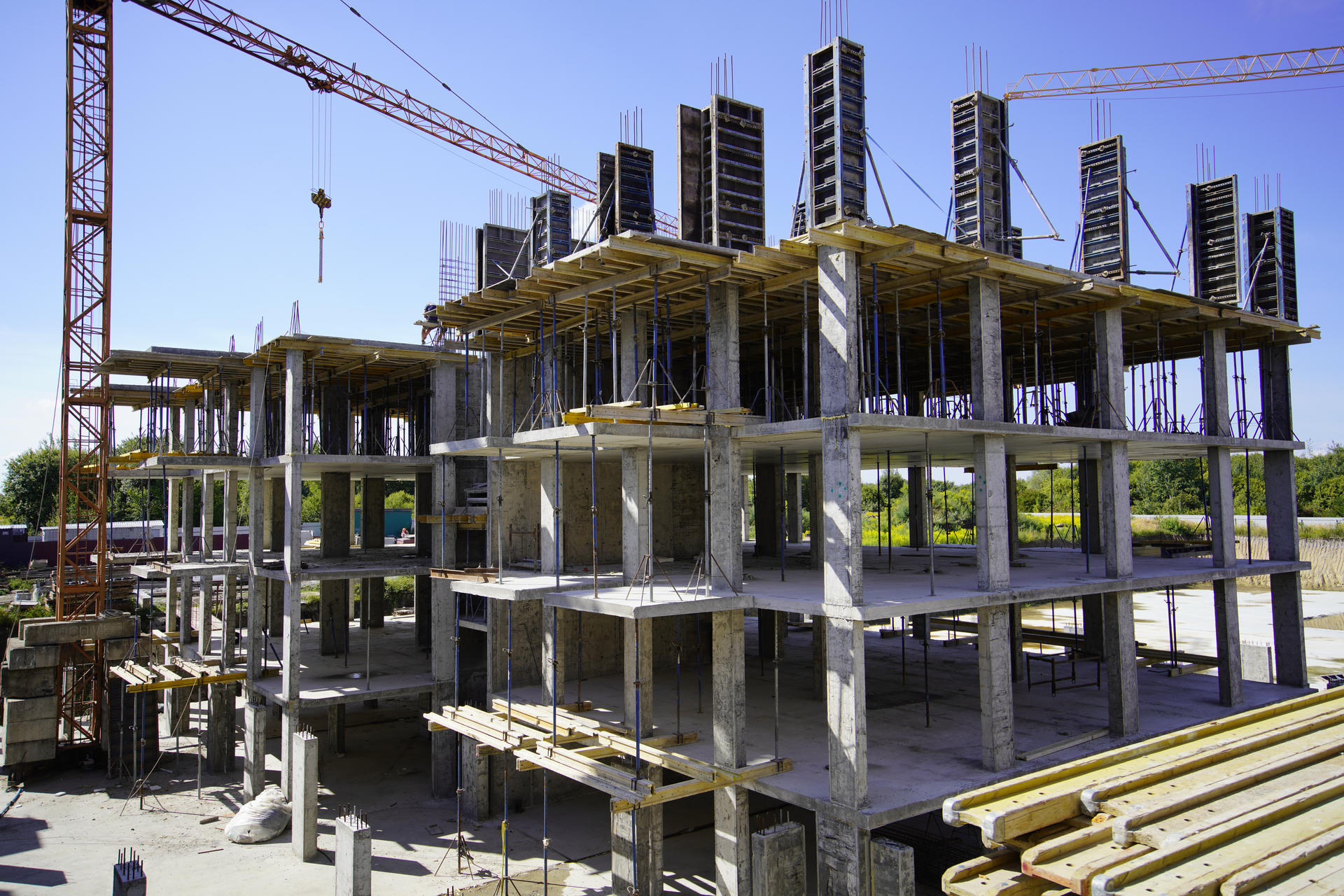

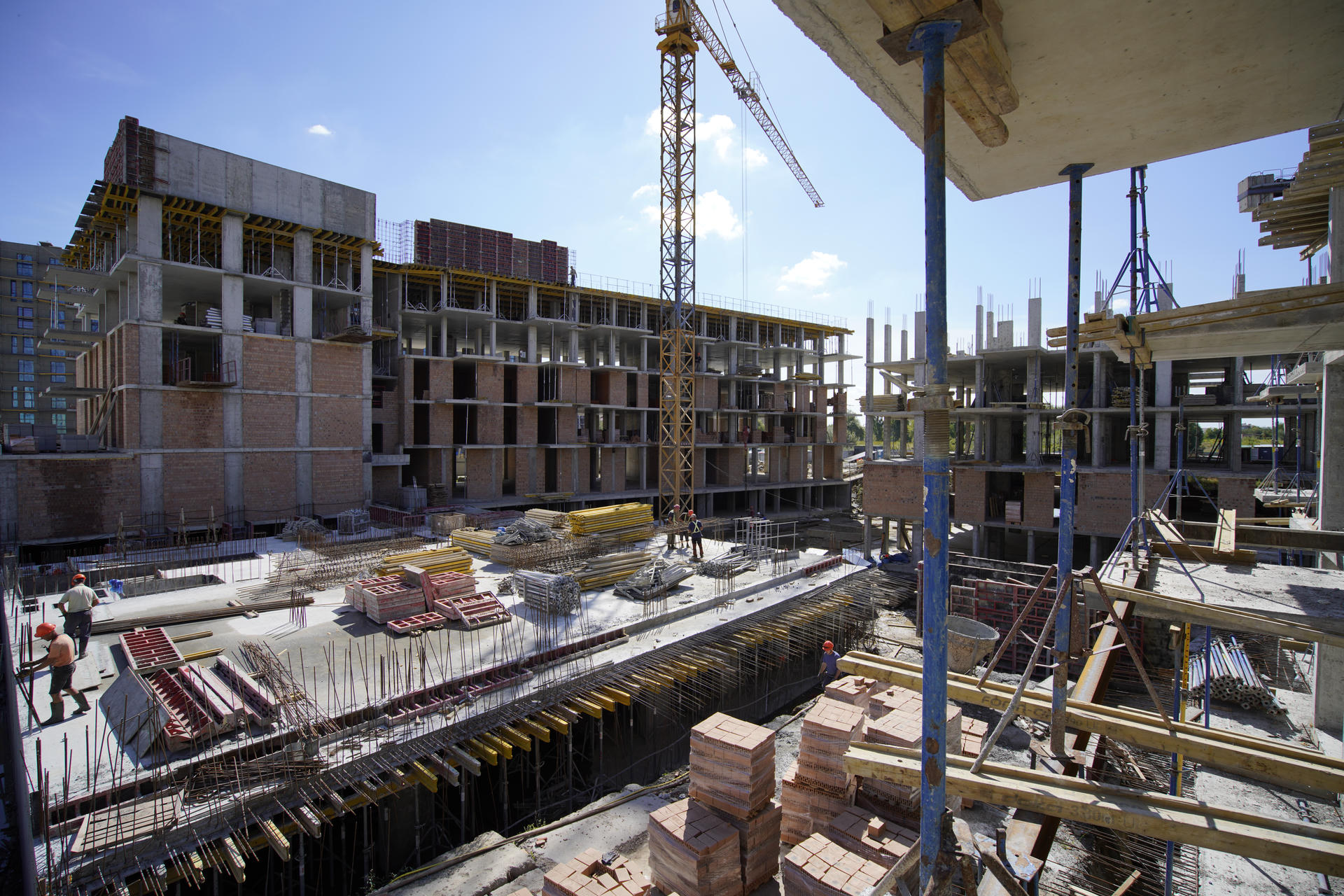

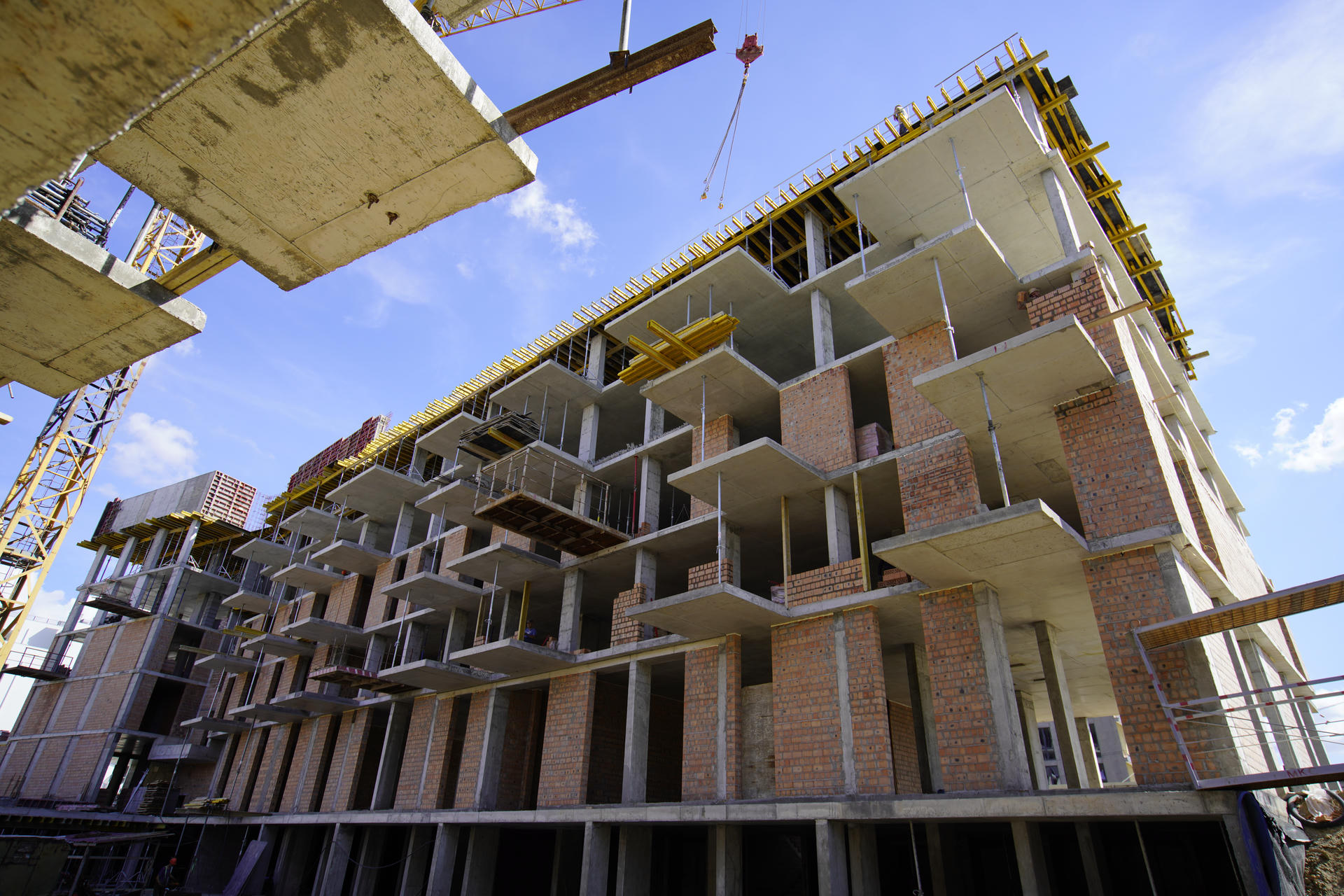

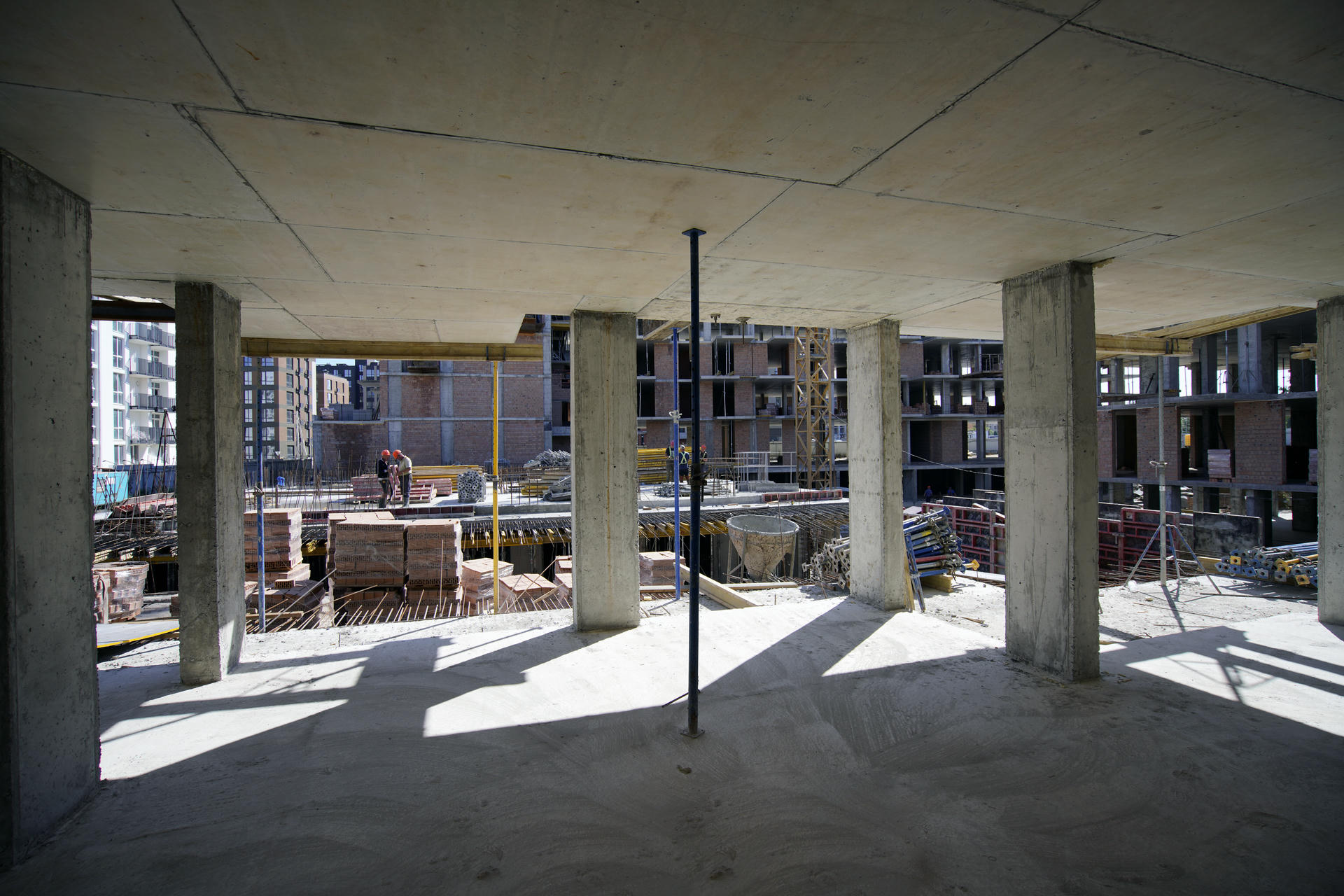

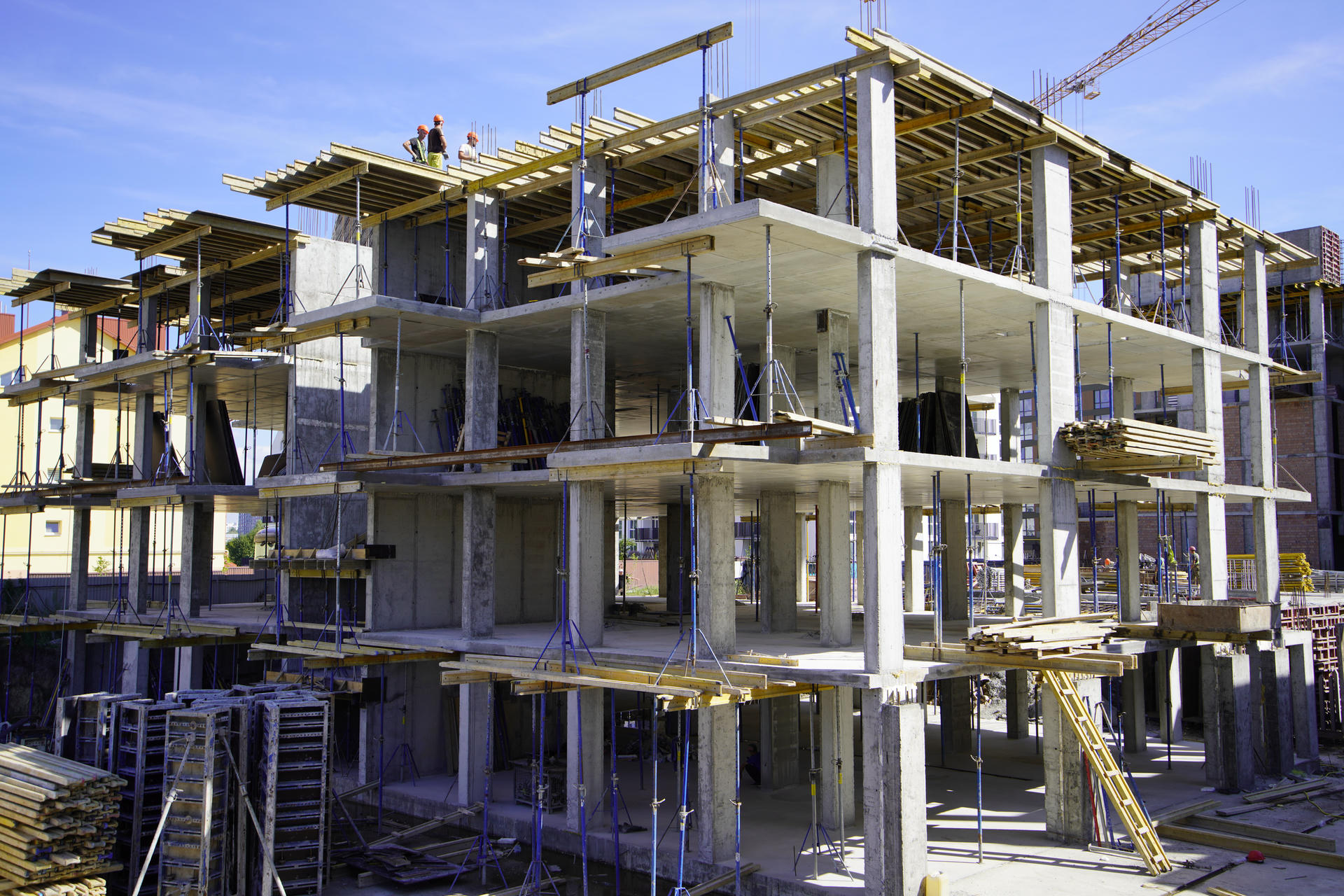

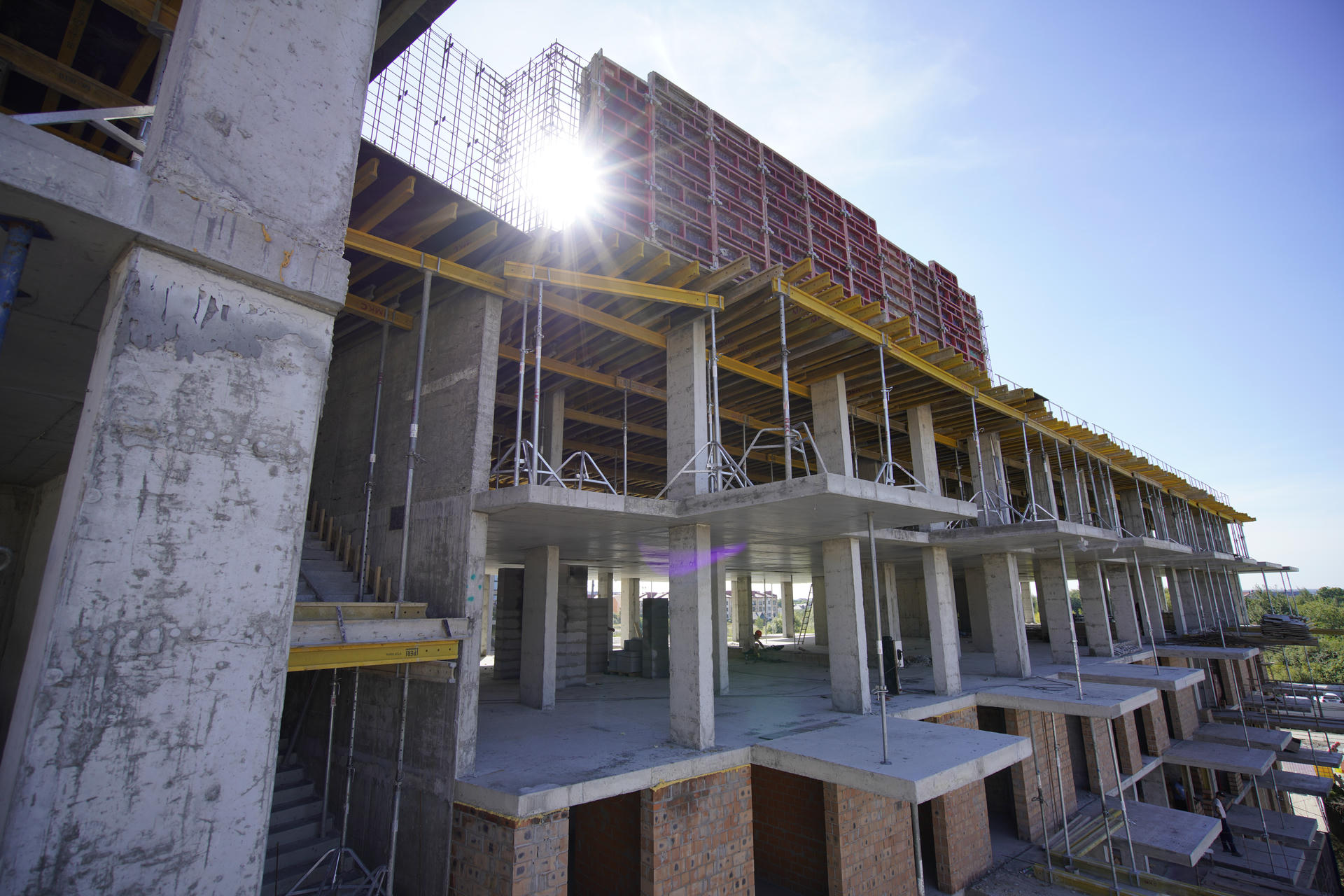

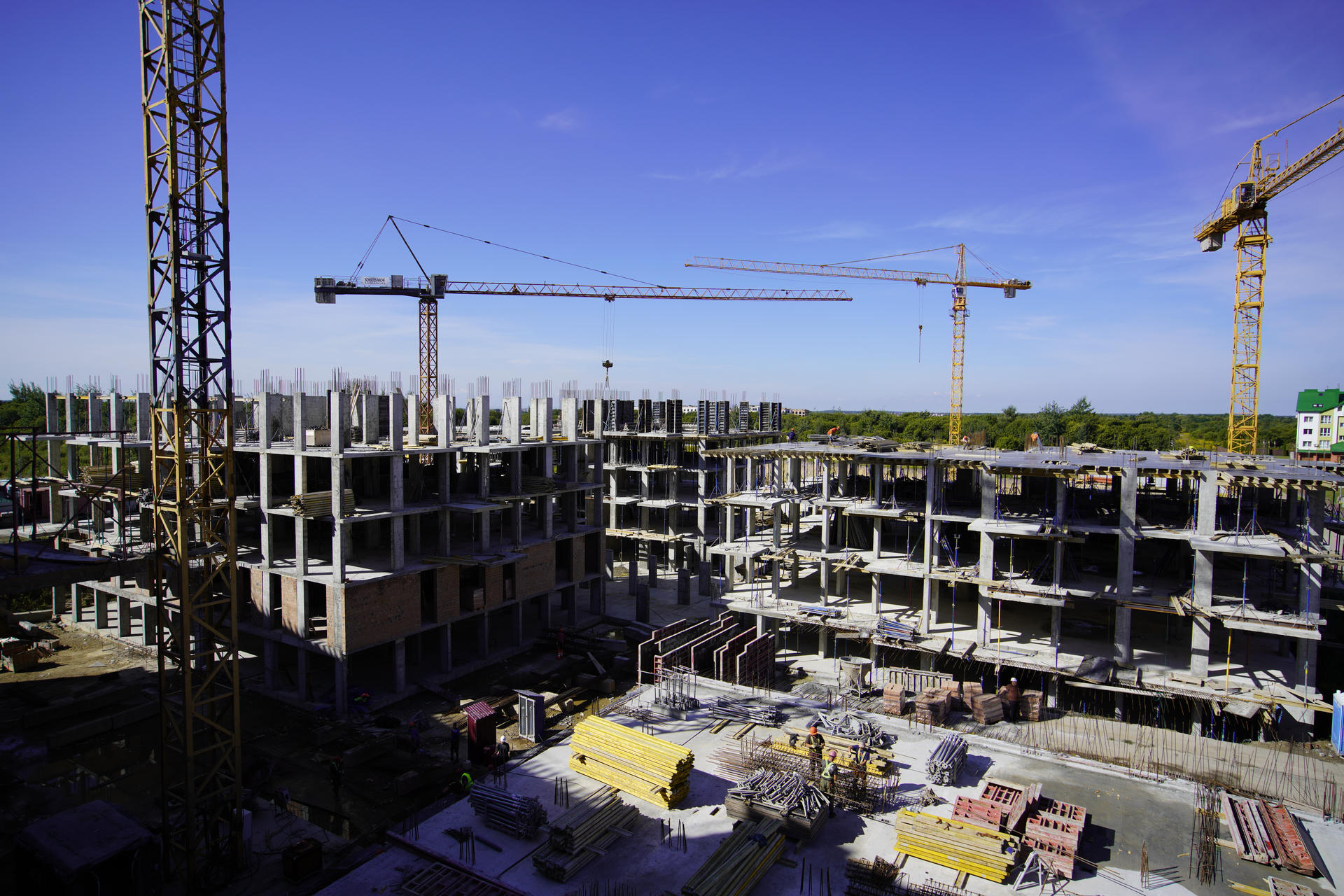

Станом на вересень 2026 року:
Секція А1:
- Плиту перекриття 3-го поверху виконано;
- Вертикальні конструкції 3-го поверху виконано;
- Розпочато роботи по влаштуванню плити перекриття 4-го поверху.
Секція А2:
- Плиту перекриття 1-го поверху виконано;
- Розпочато роботи по влаштуванню вертикальних конструкцій 1-го поверху.
Секція А3:
- Виконуються роботи по влаштуванню парапетів;

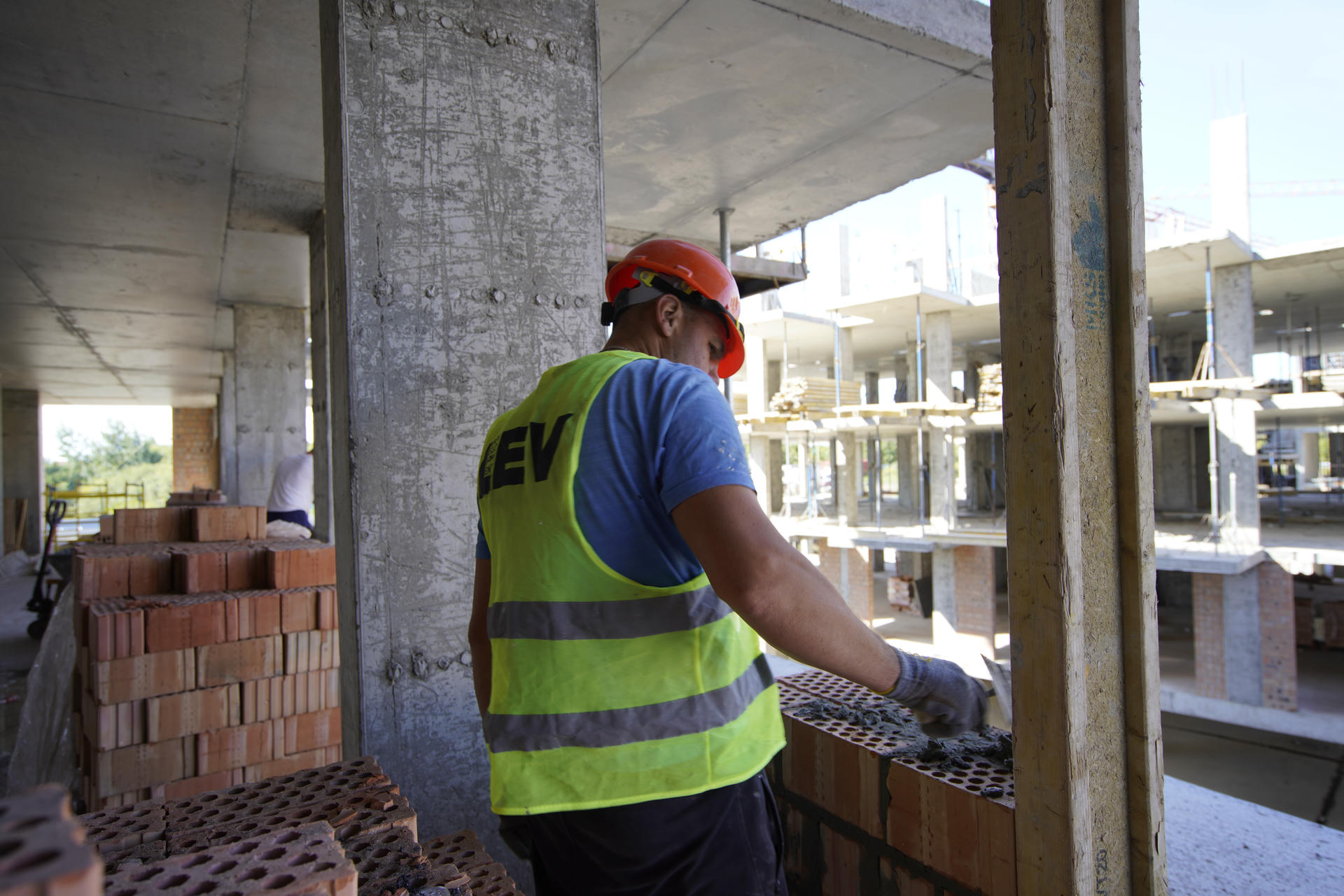

- Триває мурування перегородок 3-го поверху.
Секція А4:
- Вертикальні конструкції 5-го поверху виконано;
- Плиту перекриття над 5-м поверхом виконано;
- Мурування стін 1-го поверху завершено;

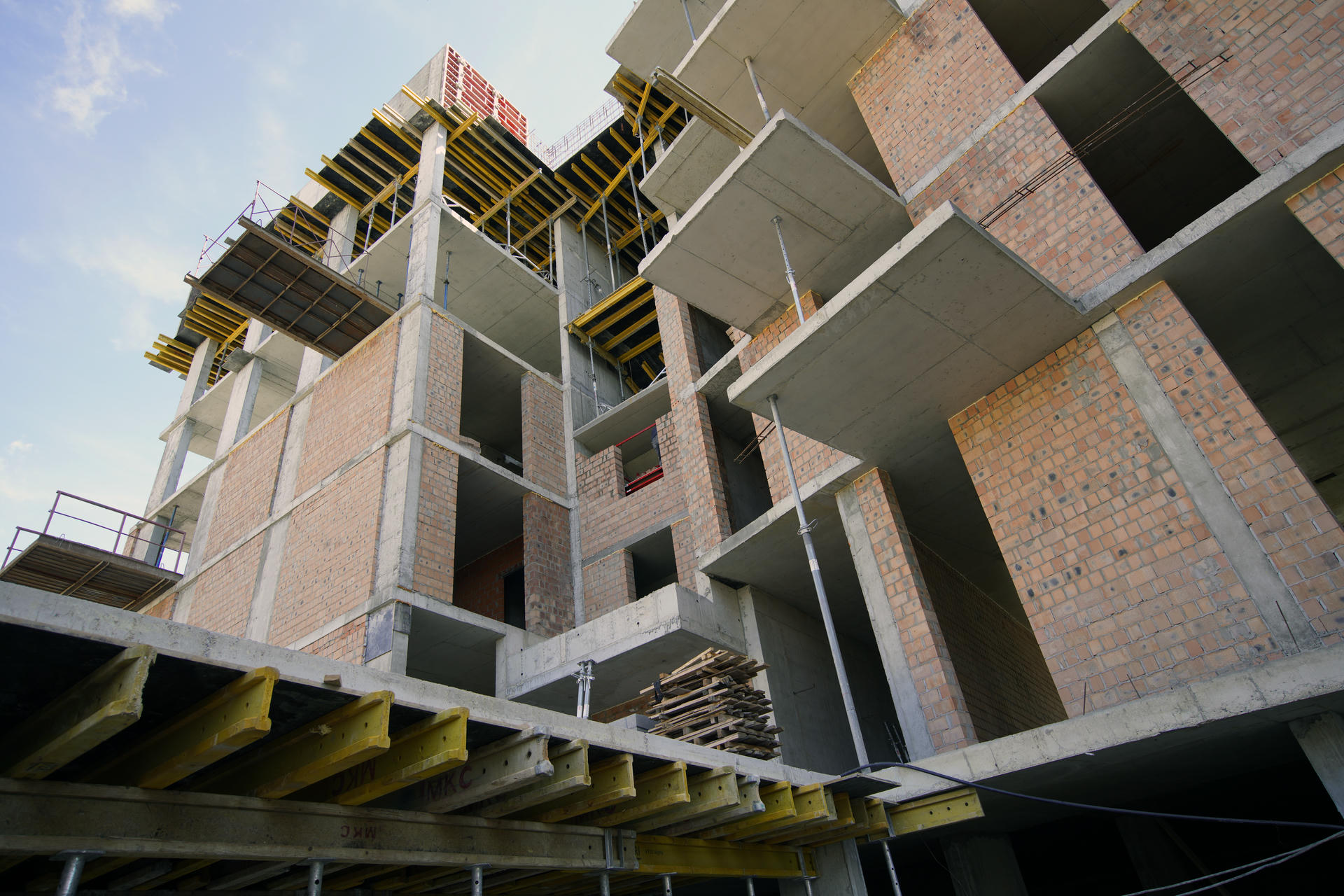

- Триває мурування зовнішніх стін 2-го та 3-го поверхів.
Секція А5:
- Плиту перекриття 4-го поверху виконано;
- Вертикальні конструкції 4-го поверху виконано;
- Розпочато роботи по влаштуванню плити перекриття 5-го поверху;
- Триває мурування зовнішніх стін 1-го поверху.
Секція А6:
- Вертикальні конструкції 3-го поверху виконано;
- Плиту перекриття 4-го поверху виконано;
- Проводяться роботи по влаштуванню вертикальних конструкцій 4-го поверху.
